Verkabelungen im Lesachtal sind abgeschlossen

Die Arbeiten im Villgratental haben bereits begonnen.

Beitragsbild-Tinetz-Verlegungen
Die Verkabelungen im Lesachtal sind abgeschlossen. Nun startet die TINETZ ihre Arbeiten im Villgratental.

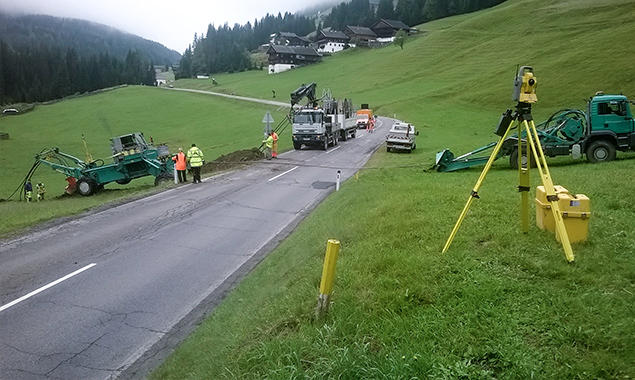

Die Verkabelung der 30 kV-Freileitung im Bereich Gostenwald im Lesachtal mit dem Verlegepflug durch die TINETZ ist erfolgreich abschlossen worden. Die Bauarbeiten haben Anfang September begonnen und bildeten den Auftakt zur Verkabelungsoffensive in Osttirol. Bekanntlich waren nach den heftigen Schneefällen rund um den Jahreswechsel mehrere Gemeinden tagelang nicht erreichbar und hatten zum Teil auch keinen Strom. Daher verlegt die TINETZ störungsanfällige Stromleitungen im Lesach-, Villgraten- und Defereggental in der Länge von zusammen rund zehn Kilometern unter die Erde. Bei der nunmehr finalisierten Verlegung der Stromkabel unter die Erde im Bereich Gostenwald/Lesachtal wendete die TINETZ aufgrund der örtlichen Gegebenheiten erstmals eine innovative Methode an: Ein Kabelpflug öffnete den Boden und verlegte Energiekabel, Erdungsdraht und Warnband, gleichzeitig wurde mit mehreren Sensoren am Verlegepflug automatisch sowohl die Kabellage als auch die Verlegetiefe dokumentiert. Dies erleichtert künftig Leitungsauskünfte, wenn im Umfeld des Kabels gegraben werden muss. Verlegt wurden die Mittelspannungskabel auf einer Gesamtlänge von 2.500 Metern, 1.900 Meter davon führen entlang der B 111 Gailtalstraße. Die eigentlichen Arbeiten mit dem Verlegepflug waren nach zwei Tagen beendet. Im Vergleich dazu hätte die traditionelle Methode mittels Bagger vier Wochen gedauert. Allerdings sind hier auch die Bodenbeschaffenheit und die zu berücksichtigenden Infrastruktureinbauten mitentscheidend. Die bestehende Freileitung durch das störungsanfällige Waldgebiet wird nach der Inbetriebnahme der Kabelstrecke demontiert. In das Verkabelungsprojekt Gostenwald investiert die TINETZ rund 350.000 Euro. Bereits begonnen wurde die Verkabelung der 30 kV Freileitung im Villgratental. Die entsprechenden Arbeiten im Defreggental (Bereich St. Veit i.D./Bruggen) werden in den nächsten Wochen begonnen. Bei der Umschaltung von den bisherigen Freileitungen auf die neuen Kabel sind kurzfristige Unterbrechungen der Stromversorgung erforderlich. Diese wird die TINETZ rechtzeitig ankündigen.
